قرارت صارمة من وزارة الكهرباء لحل مشاكل الكهرباء بمدينتى بدر والجلود

أصدرت اللجنة المشكلة بالقرار الوزارى للدكتور محمود مصطفى عصمت، وزير الكهرباء والطاقة المتجددة، برقم (10) بتاريخ شهر "يناير" الجارى لعام (2025) برئاسة الدكتور المهندس خالد محمد الدستاوى عضو مجلس الإدارة المتفرغ لشئون شركات التوزيع بالشركة القابضة لكهرباء مصر، وأنتهت اللجنة إلى قرارات صارمة عبارة عن: "ملاحظات، مقترحات، وتوصيات عاجلة وآجلة" لإنهاء جميع مشاكل الكهرباء داخل أحياء مدينة بدر ومدينة الجلود بالروبيكى وجاءت كالتالى:


أ- "الملاحظات" وهى:

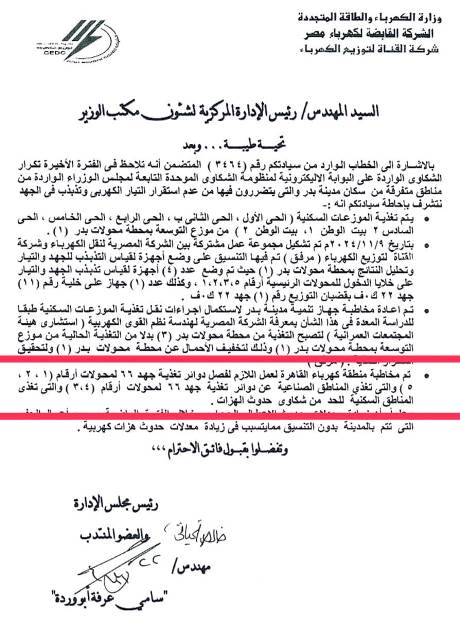

- زيادة الحمل بمحطة محولات بدر (۱) محول رقم (۱) يصل الى ۱۰۸ - ومحول رقم (۲) يصل الى ٩٨% - محول رقم (۳) يصل الى ۸۲ - ومحول رقم (٤) يصل الى %۷۸ - والمحول رقم (٥) ۱۰۱% أى إجمالى حمل المحطة يصل الى %۹۳ وذلك يوم ۲۰۲٤/۰۷/۲۲ وذلك بناءاً على القياسات الواردة إلينا من شركة النقل.

- وجود هزات فى الشبكة بمحول رقم (۳) ورقم (٤) فى محطة محولات بدر (۱) وخصوصاً فى الأحياء السكنية وموزع التوسعة رقم (۱) وأيضاً فى المناطق الصناعية بالمدينة.

- الأحياء: "الأول، الثانى، والثالث" المنشأة منذ أكثر من ٢٥ عام وقد تم توريد أكشاك المحولات ذات جهد ٢٠/٠,٤ ك . ف علماً بأن شبكة المدينة جهد ۲۲ ك. ف.

- قام الجهاز بالفعل بنقل موزع الحى الثالث والحى الثانى (أ) الى محطة محولات بدر (۳) وقد افاد الجهاز إستمرار حدوث الهزات بالحى الثالث وذلك بالرغم من تحميل المحولات "الحى الثالث بنسبة" ٥٠% من قدرة المحولات.

- تلاحظ حدوث إرتفاع بالجهد بمحطة محولات بدر (۱) من جهه ٦٦ ك.ف يصل إلى ٦٨ ك.ف  فى فترة الإجازات وأيام الجمعة ويترتب على ذلك إرتفاع معدل حدوث الهزات الكهربائية على مهمات شبكة التوزيع.

- وبناء على ذلك قامت شركتنا بعمل الحسابات الكهربائية لشبكة محطة محولات بدر (۱) من خروجات المحطة حتى الموزعات للوقوف على أقصى حمل.

ب - "الإقتراحات":

1- يتم فصل مغذيات الأحمال السكنية عن الأحمال الصناعية داخل المحطة وذلك بتخصيص عدد (۳) محولات لتغذية الأحمال الصناعية وعدد (۲) محول لتغذية الأحمال السكنية.

2- يتم تخفيف الأحمال عن محطة محولات بدر (۱) ونقل باقى الموزعات إلى محطة محولات بدر (۳) طبقاً للدراسات التصميمية.

3- الأستمرار فى تأهيل الشبكة بما فى ذلك السكاكين والأكشاك بمراجعة العوازل الخاصة بالسكاكين ورفع جهد العزل بحيث تتحمل جهد ٣٣ ك . ف بدلاً من ۲۲ ك . ف ولذلك لتقليل تأثير الشبورة وفصل السكاكين أو إستبدال العوازل بعوازل أخرى ذات مسار تسرب ٤,٥ سم ك . ف.

4- تعديل الجهود للمحولات جهد ٢٠ /٤٫٠ك . ف "الى ۲۲/۰٤ ك . ف" لملائمة جهد الشبكة وتعديل حدود تغيير الجهد "Tapping".

5- لا يتم إستخراج تصاريح حفر للشركات المنفذة لجميع الخدمات إلا بعد التنسيق والاشراف من شركة القناة لتوزيع الكهرباء.

6- مراجعة نهايات ووصلات الكابلات وخاصة الأماكن التى تم نقل الأكشاك منها بعد تركيبها.

7- مراجعة شبكة الأرضى وقياس القيم "محطات المحولات، الموزعات، والأكشاك" والتأكد من مطابقتها للقيم القياسية.

8- مراجعة نقاط التوصيل بين نقطة التعادل للمحول والبارة الخاصة بالأرضى.

9- يتم تنفيذ المشاريع الجديدة غرف محولات وليست أكشاك وتوفير أماكن غرف فى المشاريع أو استخدام أكشاك GRP فى حالة عدم توفر أماكن للغرف.

10- يتم تنفيذ الأكشاك والغرف بحيث تكون لوحة الجهد المتوسط بالإتجاه القبلى لتفادى تأثير الرطوبة و الشبورة .

11- استخدام عوازل مقاومة للشبورة من مواد سيليكونية أو بوليمرية مصممة خصيصاً لظروف الرطوبة العالية.

12- دهان العوازل بمادة السيلكون المطاطى RTV التى تمنع التصاق الماء على سطحها.

13- مراجعة نظام التسخين داخل الموزعات والأكشاك.

14- يتم تشكيل لجنة من قطاع الوقاية من الشركة المصرية لنقل الكهرباء وشركة القناة لتوزيع الكهرباء؛ لمراجعة الأزمنة فصل المغذيات بالمحطات الرئيسية وموزعات التوزيع.

15- نظراً لأن المدينة بها توسعات كبيرة مما أدى الى وجود عدد (۳) محطات قابلة للتوسع بمحطة رابعة ويجب أن يوجد أكثر من إدارة هندسية لمتابعة التشغيل والصيانة؛ ويتم ذلك بالتنسيق مع شركة القناة لتوزيع الكهرباء والمهندسين التابعة لها وذلك لتحسين الصيانة "تنظيف العوازل".

ج- "الخلاصة":

1- "المرحلة العاجلة":-

- البدء بحلول فورية منخفضة التكلفة مثل تحسين الصيانة وإستخدام عوازل أفضل.

- فصل الأحمال السكنية عن الأحمال الصناعية داخل محطة المحولات.

مراجعة قياسات الأرضى بمحطة المحولات والموزعات والأكشاك والتأكد من فصل الجهد المتوسط عن الجهد المنخفض والتأكد من مطابقتها للقيم القياسية.

- مراجعة وجود السخانات داخل الأكشاك ومشغلة السخان للتأكد من صلاحيتها للمحافظة على نسبة الرطوبة داخل الكشك أو الموزع.

- دهان العوازل بمادة السيليكون أو أى مادة عازلة لمنع التصاق المياه.

- مراجعة الوصلات والنهايات الخاصة بالكابلات.

- مراجعة التوصيلات الخاصة بالمكثفات.

- يتم الأخذ فى الإعتبار عند تصميم الشبكات الجديدة وضع كاميرات مراقبة فى غرف المحولات والموزعات.

- مراجعة اتجاه الأكشاك ويكون إتجاه سكاكين الجهد المتوسط فى الاتجاه القبلى وتدوير الأكشاك الحالية التى تمثل نقاط ضعف وتركيب الشبكة الجديدة فى الاتجاه الصحيح.

- مراجعة نقاط الإتصال الخاصة بالمفاتيح والقواطع داخل المحطة والموزعات.

- تقوم شركة النقل بعمل قياسات تحليل الطاقة الكهربائية "فولت" - أمبير - معامل القدرة – التوافقيات – قياس.

- جودة الجهد "Voltage Deeps Voltage Swell" على خروجات المحولات لضمان جودة التغذية الكهربائية لمدة ثلاث أيام على كل خروج.

- تقوم شركة التوزيع بعمل قياسات تحليل الطاقة الكهربائية وعمل الإجراءات اللازمة على خروجات الموزعات وعلى المحولات لمدة ثلاث أيام على كل خروج.

- نظراً لأن المدينة بها توسعات كبيرة مما أدى الى وجود عدد (۳) محطات قابلة للتوسع بمحطة رابعة ويجب أن يوجد أكثر من إدارة هندسية لمتابعة التشغيل والصيانة ويتم ذلك بالتنسيق مع شركة القناة لتوزيع الكهرباء والمهندسين التابعة لها وذلك لتحسين الصيانة تنظيف العوازل.

- يتم تشكيل لجنة من قطاع الوقاية من الشركة المصرية لنقل الكهرباء وشركة القناة لتوزيع الكهرباء لمراجعة أزمنة فصل المغذيات بالمحطات الرئيسية وموزعات التوزيع.

2. المرحلة الآجلة:

- استكمال نقل الموزعات لتخفيف الأحمال على محطة محولات بدر (۱).

- بناء على نتائج القياسات التى تمت بأجهزة تحليل الطاقة يتم وضع الحلول اللازمة لكل من شركة النقل وشركة القناة.

الجدير بالذكر أن "بوابة الجمهورية" إنفردت بنشر خبر فى قتاً سابقا بتاريخ "الاربعاء" الموافق (29) يناير من عام  (2025) للمساهمة فى حل المشكل وعرضها على الرأى العام بمنتهى الشفافية وكان الخبر بعنوان:

"قرار حاسم من وزير الكهرباء لحل مشاكل الكهرباء فى مدينة بدر بالمستندات"

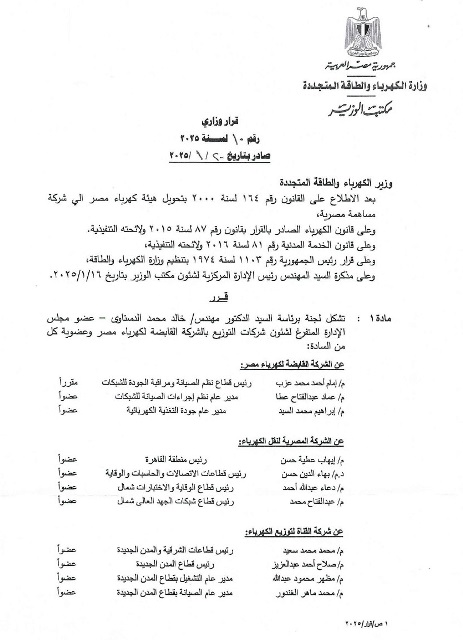

أصدر الدكتور محمود مصطفى عصمت، وزير الكهرباء والطاقة المتجددة، قراراً وزارياً برقم (10) بتاريخ شهر "يناير" الجارى لعام (2025) بشكيل لجنة برئاسة الدكتور المهندس خالد محمد الدستاوى عضو مجلس الإدارة المتفرغ لشئون شركات التوزيع بالشركة القابضة لكهرباء مصر لوضع حلول: "جذرية، تنفيذية، تنظيمية، وتشغيلية" دائمة؛ لجميع مشاكل الكهرباء فى أحياء مدينة بدر بعد كثرة تعدد الشكاوى من: "السكان، والمصنعين" بسبب تذبذب التيار الكهربائى، وكثرة إنقطاعه ومعرفة الأسباب سواء من: "شركة القناة لتوزيع الكهرباء، أو من الشركة المصرية لنقل الكهرباء"؛ وبحضور قيادات الكهرباء من هيئة المجتمعات العمرانية الجديدة وجهاز تنمية مدينة بدر.

شمل القرار تشكيل لجنة من الشركة القابضة لكهرباء مصر بعضوية كلاً من:

1- م. إمام أحمد محمد عزب، رئيس قطاع نظم الصيانة ومراقبة الجودة للشبكات ومقرر اللجنة.

2- م. عماد عبد الفتاح عطا، مدير عام نظم إجراءات الصيانة للشبكات.

3- م. إبراهيم محمد السيد، مدير عام جودة التغذية الكهربائية.

وعن الشركة المصرية لنقل الكهرباء كلاً من:

1- م. إيهاب عطية حسن، رئيس منطقة القاهرة.

2- د.م. بهاء الدين حسن، رئيس قطاعات الإتصالات والحاسبات والوقاية.

3- م. دعاء عبدالله أحمد، رئيسة قطاع الوقاية والإختبارات شمال.

4- م. عبد الفتاح محمد، رئيس قطاع شبكات الجهد العالى شمال.

وعن شركة القناة لتوزيع الكهرباء:

1- م. محمد محمد سعيد، نائب رئيس شركة القناة لتوزيع الكهرباء ورئيس قطاعات الشرقية والمدن الجديدة.

2- م. صلاح أحمد عبد العزيز، رئيس قطاع المدن الجديدة.

3- م. مظهر محمود عبدالله، مدير عام التشغيل بقطاع المدن الجديدة.

4- م. محمد ماهر الغندور، مدير عام الصيانة بقطاع المدن الجديدة.

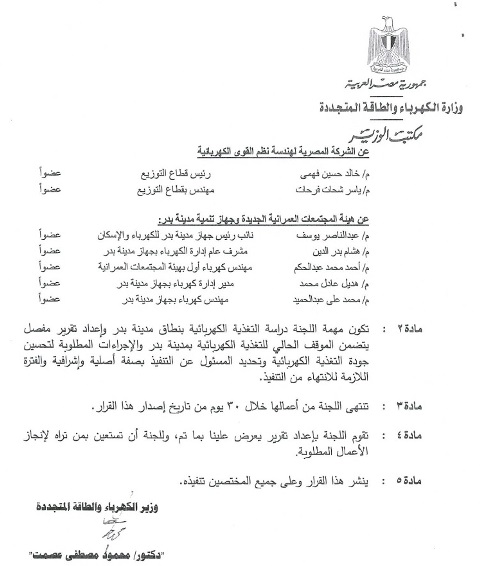

وعن الشركة المصرية لهندسة نظم القوى الكهربائية كلاً من:

1- م. خالد حسین فهمی، رئيس قطاع التوزيع.

2- م. ياسر شحات فرحات، مهندس بقطاع التوزيع.

وعن هيئة المجتمعات العمرانية الجديدة وجهاز تنمية مدينة بدر.

1- م. عبد الناصر محمد يوسف، نائب رئيس جهاز تنمية مدينة بدر للكهرباء والإسكان، بالنيابة عن المهندس محمد عبدالعزيز رئيس جهاز تنمية مدينة بدر.

3- م. هشام بدر الدين، مشرف عام إدارة الكهرباء بجهاز مدينة بدر.

4- م. أحمد محمد عبد الحكم، مهندس كهرباء أول بهيئة المجتمعات العمرانية.

5- م. هديل عادل محمد، مدير إدارة كهرباء بجهاز مدينة بدر.

6- م. محمد على عبد الحميد، مهندس كهرباء بجهاز مدينة بدر.

وجاءت مهام اللجنة فى القرار الوزارى كالتالى:

1- تكون مهمة اللجنة دراسة التغذية الكهربائية بنطاق "مدينة بدر" وإعداد تقرير مفصل يتضمن الموقف الحالى للتغذية الكهربائية بمدينة بدر والإجراءات المطلوبة؛ لتحسين جودة التغذية الكهربائية وتحديد المسئول عن التنفيذ بصفة أصلية وإشرافية والفترة اللازمة للإنتهاء من التنفيذ.

2- تنتهى اللجنة من أعمالها خلال (30) يوم من تاريخ إصدار هذا القرار.

3- تقوم اللجنة بإعداد تقرير يعرض علينا بما تم وللجنة أن تستعين بمن تراه لإنجاز الأعمال المطلوبة.

4- ينشر هذا القرار وعلى جميع المختصين تنفيذه.
